L'Intelligence Artificielle Embarquée au Service de l'Éducation

Intuition Robotique & Technologies présente sa réponse au marché de production d'un kit robotique éducatif intégrant plusieurs technologies d'IA — Campus d'Excellence Industrie du Futur, Sud.

Robot ILO — vue détaillée des composants
Fondée en 2023Prix Ludovia 2025Open Source CC
Contexte

Le Marché

Campus d'Excellence Industrie du Futur – Sud

Dans le cadre du programme France 2030 – Compétences et Métiers d'Avenir, le Campus d'Excellence Industrie du Futur – Sud (référence marché I-NOVMICRO #2) lance un appel d'offres pour la production d'un kit robotique éducatif intégrant plusieurs technologies d'intelligence artificielle embarquée.

Ce kit est destiné aux voies professionnelles et aux filières scientifiques générales, du lycée aux écoles d'ingénieurs. L'ensemble des livrables sera publié sous licence Creative Commons, conformément aux exigences du cahier des charges.

MAPA · Art. L2123-1 CCPFrance 2030CC-BY-SA
Maître d'ouvrageCampus d'Excellence Industrie du Futur – Sud
ProgrammeFrance 2030 – Compétences et Métiers d'Avenir
Référence légaleArt. L2123-1, R.2131-12 CCP
LicenceCreative Commons (open-source)
CibleDu lycée aux écoles d'ingénieurs
Réponse complète

Notre Réponse — 7 Lots

Une solution complète, de la mécanique à la pédagogie

Lot 0Informatif

Fabrication de prototypes

Validation des solutions techniques sur 5 prototypes fonctionnels.

En savoir plus
Lot 1Inclus

Industrialisation de la plateforme

Production d'une présérie de 10 robots à l'aspect industriel, modulaires et réparables.

En savoir plus
Lot 2Inclus

Logiciel & NanoEdge AI

Firmware C++ et MicroPython avec classification du sol par IA embarquée (NanoEdge AI Studio).

En savoir plus
Lot 3Option 1

Caméra IA Computer Vision

Module Wio Lite AI (STM32H725) pour la reconnaissance de panneaux et suivi de piste.

En savoir plus
Lot 4Option 2

Positionnement GNSS RTK

Localisation centimétrique extérieure via GNSS RTK différentiel + réseau Centipède.

En savoir plus
Lot 5Option 3

Optimisation de parcours par IA

Apprentissage par renforcement (PPO via Unity ML-Agents) déployé sur STM32 via X-CUBE-AI.

En savoir plus
Lot 6Inclus

Ressources pédagogiques

Catalogue de TP interactifs intégrés à Capytale, co-construits avec des enseignants.

En savoir plus
Planning

Calendrier prévisionnel d'exécution

Jalonnement des 6 lots sur la période juin – décembre 2026

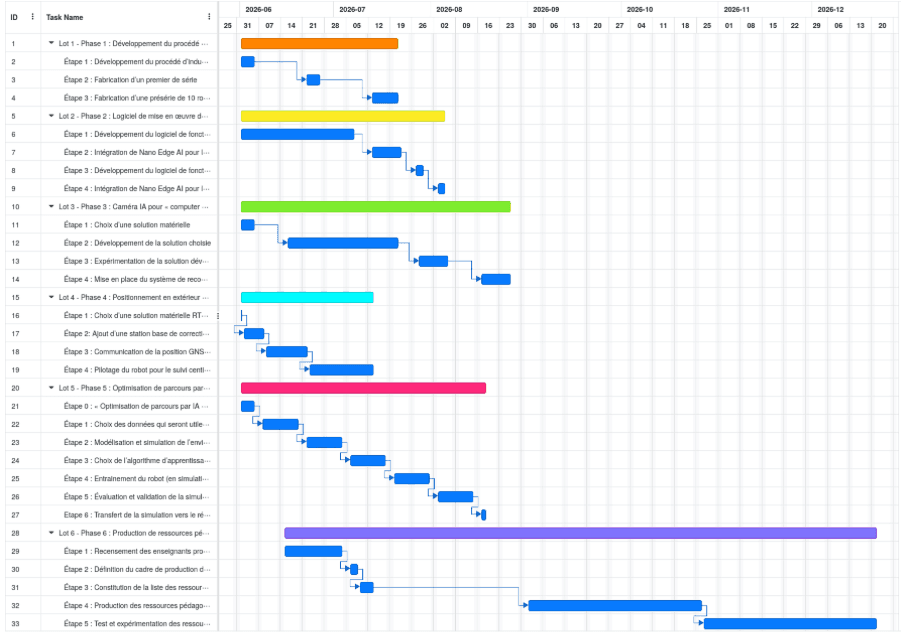

Diagramme de Gantt — planning prévisionnel des lots 1 à 6 sur 2026
Différenciation

Pourquoi Intuition R&T ?

Maîtrise verticale complète

De la conception électronique à l'injection plastique, en passant par le firmware et la pédagogie — toute la chaîne de valeur est internalisée dans nos locaux de Cesson-Sévigné.

Expertise IA embarquée éprouvée

NanoEdge AI Studio, X-CUBE-AI, Unity ML-Agents, TensorFlow Lite — notre équipe maîtrise l'intégralité de la chaîne de conversion d'un modèle entraîné sur cloud vers un microcontrôleur STM32.

Un écosystème pédagogique natif

Notre plateforme de cours, nativement intégrée à Capytale (ENT), permet un déploiement zéro-friction dans les établissements scolaires français, du BAC Pro aux écoles d'ingénieurs.

Historique

Jalons & Références

2018–2020

Master NPU — Chine

Modélisation de la rentrée atmosphérique du Falcon 9 (SpaceX). Étude aérodynamique des volets de freinage, modélisation de la poussée vectorielle en MATLAB, prototypes de fusées imprimés en 3D à l'échelle.

MATLABAérodynamique3D PrintFalcon 9
2023

Fondation d'Intuition R&T

Création d'Intuition Robotique & Technologies à Cesson-Sévigné. Lancement du premier robot ilo — plateforme mécanum 4×4 programmable par blocs et Python, conçue pour l'éducation.

Cesson-SévignéRobot iloEdTech
2024

Partenariat Vittascience & Futuroscope

Intégration de la programmation par blocs ilo sur Vittascience. Livraison de 15 robots ilo au Campus Numeria du Futuroscope pour le parcours Robotique — première référence institutionnelle majeure.

VittascienceFuturoscope15 robots
2024

Module Caméra IA (Wio Lite AI)

Lancement du module caméra IA en partenariat avec Vittascience. Wio Lite AI (STM32H725) avec communication I2C, entraînable directement en ligne — réponse directe aux besoins du Lot 3.

Wio Lite AISTM32H725I2CVision IA
Janv. 2025

Production Alpha AI — Learning Robots

Démarrage de la production du robot Alpha AI pour Learning Robots. Intuition R&T assure la conception révisée et la fabrication complète — démonstration de capacité industrielle.

Alpha AIProduction sérieB2B
Août 2025

Prix Ludovia #22 — Start Up Jeune Pousse

Récompense au festival Ludovia #22 dans la catégorie Start Up Jeune Pousse, parmi les professionnels de l'enseignement numérique. Reconnaissance nationale de l'approche pédagogique innovante.

Prix LudoviaEdTechReconnaissance nationale
2025

Usine Enerflux — Ligne de production dédiée

Participation au financement du rachat de l'usine Enerflux. Acquisition d'une ligne de production dédiée aux solutions éducatives avec capacité de production en marque blanche.

EnerfluxLigne dédiéeMarque blanche

Prêt à construire le robot éducatif de demain ?

Consultez notre réponse technique détaillée ou prenez contact avec notre équipe.
